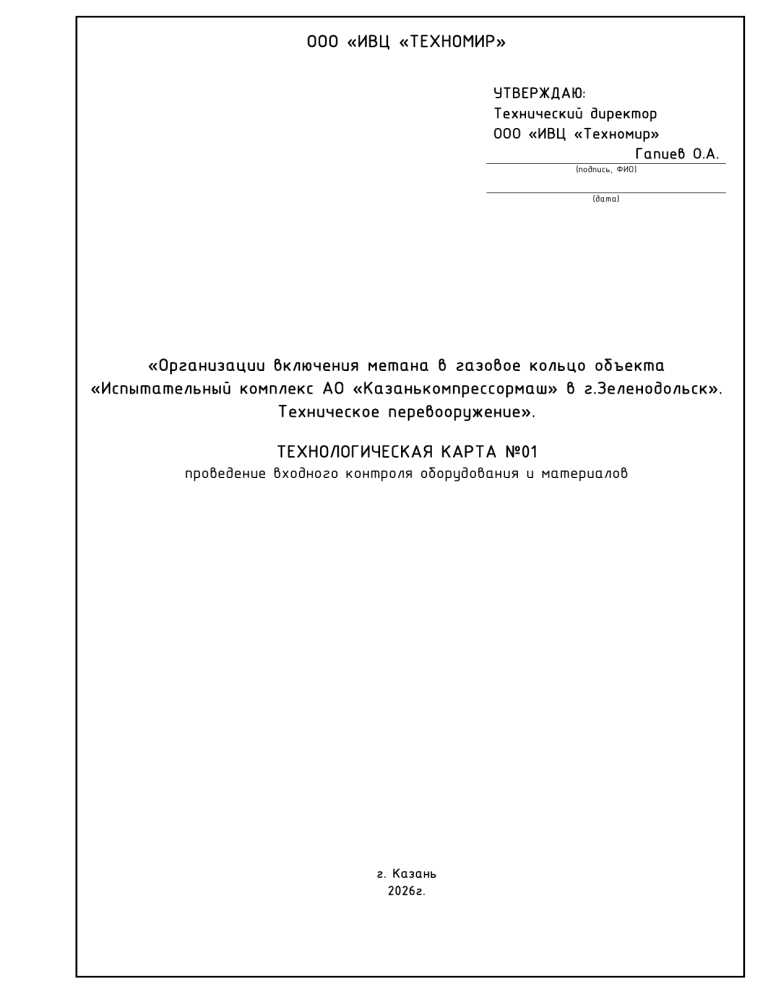

Технологическая карта №01: Входной контроль оборудования и материалов

ООО «ИВЦ «ТЕХНОМИР»
УТВЕРЖДАЮ:
Технический директор
ООО «ИВЦ «Техномир»
Гапиев О.А.
(подпись, ФИО)
(дата)
«Организации включения метана в газовое кольцо объекта
«Испытательный комплекс АО «Казанькомпрессормаш» в г.Зеленодольск».
Техническое перевооружение».
ТЕХНОЛОГИЧЕСКАЯ КАРТА №01
проведение входного контроля оборудования и материалов
г. Казань
2026г.
Казань 2016г.
СОДЕРЖАНИЕ
Инв. № подл.
Подп. И дата
Инв. № подл.
1. ОБЛАСТЬ ПРИМЕНЕНИЯ ............................................................................................................................................................3
2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ ..............................................................................................3
2.1. ОБЩИЕ ПОЛОЖЕНИЯ ...............................................................................................................................................................3
2.2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ ..........................................................................................4
2.3. ПРОЦЕДУРА ВХОДНОГО КОНТРОЛЯ...............................................................................................................................6
2.4. ОФОРМЛЕНИЕ РЕЗУЛЬТАТОВ ВХОДНОГО КОНТРОЛЯ ............................................................................................8
3. ТРЕБОВАНИЯ К КАЧЕСТВУ И ПРИЕМКЕ КОНСТРУКЦИЙ, ИЗДЕЛИЙ И МАТЕРИАЛОВ..................................8
4. ТРЕБОВАНИЯ ПО ОХРАНЕ ТРУДА И ПРОТИВОПОЖАРНОЙ ПОДГОТОВКЕ РАБОТНИКОВ ..........................9
ЛИСТ ОЗНАКОМЛЕНИЯ С ТЕХНОЛОГИЧЕСКОЙ КАРТОЙ ..................................................................................................11
Лист
Изм. Кол.уч Лист №док.
Подп.
ТК №01
Дата
Копировал:
2
Формат А4
1. ОБЛАСТЬ ПРИМЕНЕНИЯ
Данная технологическая карта на проведение входного контроля оборудования и материалов
разработана для производства работ на объекте: «Организации включения метана в газовое
кольцо объекта «Испытательный комплекс АО «Казанькомпрессормаш» в г.Зеленодольск».
Техническое перевооружение». в соответствии с проектом производства работ №08/2-2025-ККМТЕХНОМИР-ППР.
2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ
Технологическая карта (далее ТК) - комплексный нормативный документ, устанавливающий
по определённо заданной технологии организацию рабочих процессов по строительству сооружения
с применением наиболее современных средств механизации, прогрессивных конструкций и способов
выполнения работ. ТК предназначена для использования при разработке Проектов производства
работ (ППР), другой организационно-технологической документации, а также с целью ознакомления
(обучения) рабочих и инженерно-технических работников с правилами производства работ по
организации входного контроля строительных материалов, применяемых при производстве
общестроительных и монтажных работ.
В карте приведены указания по организации и проведению входного контроля, перечень
используемых измерительных приборов и инструментов, требования промышленной безопасности и
охраны труда при производстве работ.
Цель создания ТК - описание решений по организации и проведению работ по входному
контролю строительных материалов и изделий с целью предотвращения запуска в производство
работ низкокачественных материалов и изделий, не соответствующих требованиям Рабочего
проекта, договоров на поставку и другим установленным требованиям.
Технологическая карта предназначена для производителей работ, мастеров и других
линейных ИТР, производящих работы по входному контролю строительных материалов, а также
работников Технического надзора Заказчика и рассчитана на конкретные условия производства
работ в IV-й температурной зоне.
Инв. № подл.
Подп. И дата
Инв. № подл.
2.1. ОБЩИЕ ПОЛОЖЕНИЯ
Технологическая карта разработана на комплекс работ по входному контролю качества всех,
поступивших на объект конструкций, изделий и материалов.
Технологической картой предусмотрено выполнение работ комплексным звеном входного
контроля в составе высококвалифицированных линейных ИТР и работников аккредитованной
лаборатории.
Работы по входному контролю строительных материалов и изделий включают:
- проверку наличия сопроводительной документации;
- контроль соответствия качества и комплектности;
- контроль за соблюдением правил и сроков хранения продукции поставщиков.
Работы следует выполнять, руководствуясь требованиями следующих нормативных
документов:
- СП 48.13330.2019. Организация строительства;
- СТО 9701105632-003-2021 “Инструкция по визуальному и измерительному контролю”;
- ГОСТ 24297-2013 Входной контроль продукции. Основные положения;
- Р 50-601-40-93 Рекомендации. Входной контроль. Основные положения;
- приказ №344/пр от 16.05.2023г. Требования к составу и порядку Об утверждении состава и
порядка ведения исполнительной документации при строительстве, реконструкции, капитальном
ремонте объектов капитального строительства;
- приказ №1026/пр от 02.12.2022г. Порядок Об утверждении формы и порядка ведения общего
журнала, в котором ведется учет выполнения работ по строительству, реконструкции,
капитальному ремонту объекта капитального строительства.
Лист
ТК №01
Изм. Кол.уч Лист №док.
Подп.
3
Дата
Копировал:
Формат А4
Инв. № подл.
Подп. И дата
Инв. № подл.
2.2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ
В соответствии с СП 48.13330.2019 "Организация строительства" входным контролем
проверяют соответствие показателей качества получаемых материалов, изделий и оборудования
требованиям стандартов, технических условий или технических свидетельств на них, указанных в
проектной документации и договоре подряда.
Входной контроль проводят с целью предотвращения запуска в производство продукции, не
соответствующей требованиям, изложенным в ГОСТе или ТУ на данный строительный материал, и
договоров на поставку. Входной контроль осуществляют по параметрам (требованиям) и методам,
установленным в ТУ, ГОСТ на контролируемую продукцию и договорах на ее поставку.
К входному контролю должна поступать продукция, принятая ОТК поставщика и поступившая
к строительной организации с сопроводительной документацией, оформленной в установленном
порядке. При отсутствии сопроводительной документации, удостоверяющей качество и
комплектность продукции (особенно на импортную), а нужды производства диктуют необходимость
использования этой продукции, то использование ее в производстве возможно по согласованию с
проектировщиком после проведения испытаний на соответствие отечественной НТД с обязательным
составлением акта о её фактическом качестве и комплектности с указанием отсутствующих
документов.
Материально-технические ресурсы, несоответствие которых установленным требованиям
выявлено входным контролем, следует отделить от пригодных и маркировать (клеймить) "Брак" и
хранить в изоляторе брака до решения этого вопроса между поставщиком и потребителем. Работы
с применением этих МТР следует приостановить. Заказчик должен быть извещен о приостановке
работ и её причинах.
Продукция, поступившая от поставщика, до проведения входного контроля должна храниться
отдельно от принятой или забракованной на входном контроле. Входной контроль может быть
проведен в любой момент - от ее получения строительной организацией до запуска в производство,
но обязательно до истечения гарантийного срока.
Продукция, срок хранения которой истек, независимо от результатов предыдущего ее
контроля или испытаний при входном (сдаточном) контроле, подлежит перепроверке и только после
этого может быть решен вопрос об ее использовании в производстве.
При необходимости строительная организация может проводить дополнительные проверки
продукции, не предусмотренные в НТД на продукцию, если условия и режимы, оговоренные методами
дополнительных проверок, не превышают установленные в НТД на продукцию. В этом случае
согласование этих методов с поставщиком и представителем Заказчика не требуется. При
отрицательных результатах дополнительных проверок рекламация поставщику не предъявляется.
Дополнительная проверка, проводимая строительной организацией, позволяет определить
потенциально ненадежные элементы для данной продукции и заранее отклонить их.
Входной контроль рекомендуется проводить по параметрам (требованиям), установленным в
НТД на контролируемую продукцию. Входной контроль продукции по параметрам, не установленным
в НТД, договорах или контрактах на поставку, может проводиться строительной организацией
без согласования с поставщиком для своих внутренних целей без права предъявления по ним
претензий поставщику.
При проведении входного контроля необходимо:
- входной контроль МТР проводить в соответствии с планом;
- проверять сопроводительные документы, удостоверяющие качество продукции, и
регистрировать продукцию в Журнале учета результатов входного контроля;
- проверять комплектность, маркировку, внешний вид МТР;
- проводить контроль качества продукции по технологическому процессу входного контроля
и заполнять Акт входного контроля материально-технических ресурсов.
В состав работ, рассматриваемых картой, входят следующие операции:
- проверка сопроводительных документов на поступающую продукцию;
- визуальный контроль качества поступающей продукции;
Лист
ТК №01
Изм. Кол.уч Лист №док.
Подп.
4
Дата
Копировал:
Формат А4
Инв. № подл.
Подп. И дата
Инв. № подл.
- измерительный контроль поступающей продукции;
- документальное оформление результатов входного контроля;
- охрана труда и техника безопасности при проведении работ.
Входной контроль продукции должен предусматривать контроль:
- качества поступившей продукции;
- наличия сопроводительной документации, удостоверяющей качество и комплектность
продукции;
Входной контроль иногда может быть проведен в два этапа:
- на первом этапе осуществляется внешний осмотр продукции и наличие сопроводительных
документов, в том числе и ее комплектности;
- на втором этапе проверка качественных характеристик продукции.
Контроль комплектности, упаковки, маркировки и внешнего вида проводит подразделение
ОМТС строительной организации с оформлением Акта входного контроля материально-технических
ресурсов.
Входной контроль по характеристикам качества материально-технических ресурсов
осуществляет подразделение входного контроля - аттестованные специалисты участка хранения
строительной организации. В необходимых случаях с привлечением специалистов других
подразделений предприятия, например, центральной лаборатории (ЦЛ), отдела главного технолога
(ОГТ), отдела главного конструктора (ОГК), отдела главного метролога (ОГМетр), отдела
материально-технического снабжения (ОМТС) и т.д. Для этого специалисты участка хранения от
поступившей партии продукции отбирают образцы или пробы и передают их для контроля или
испытаний специалистам соответствующего подразделения. В необходимых случаях целесообразно
составлять акт об отборе образцов или проб.
Перечень продукции, подлежащий входному контролю, разрабатывают:
- конструкторские службы предприятия-разработчика по продукции (изделиям),
предназначенной для комплектации;
- технологические службы предприятия-разработчика по сырью, материалам и
полуфабрикатам.
"Перечень" может содержать:
- наименование, марку (чертежный номер), тип контролируемой продукции;
- обозначение НТД, требованиям которой должна соответствовать продукция (реквизиты
договора, контракта на поставку или протокола разрешения);
- контролируемые параметры или пункты НТД, в которых они установлены, вид контроля,
планы контроля, контрольные нормативы, разрешающие правила;
- средства измерения или их технические характеристики;
- гарантийный срок;
- указание о маркировке (клеймении) продукции по результатам входного контроля;
- допустимый расход ресурса при входном контроле (расход ресурса должен быть
минимальным).
Входной контроль строительных материалов может быть сплошным, выборочным или
непрерывным.
При сплошном контроле каждую единицу продукции в контролируемой партии подвергают
контролю с целью выявления дефектных единиц продукции и принятия решения о пригодности
продукции к запуску в производство. Сплошной контроль рекомендуется назначать в тех случаях,
когда он технически и экономически целесообразен и продукция штучная. Применение сплошного
контроля должно быть указано в НТД на продукцию в разделах "Приемка". При сплошном контроле
может предъявляться как полностью сформированная партия продукции, так и отдельные единицы
продукции при единичном и мелкосерийном производстве.
При выборочном контроле из контролируемой партии продукции в соответствии с планом
выборочного контроля извлекаются случайным образом выборки (пробы), по результатам контроля
которых принимают решение о всей контролируемой партии продукции.
Лист
ТК №01
Изм. Кол.уч Лист №док.
Подп.
5
Дата
Копировал:
Формат А4
Инв. № подл.
Подп. И дата
Инв. № подл.
При выборочном контроле может предъявляться на контроль только полностью
сформированная партия продукции (как штучная, так и бесформенная).
При непрерывном контроле каждую единицу продукции подвергают контролю в той
последовательности, в которой они производятся, до тех пор, пока не будет получено
установленное планом контроля количество годных единиц продукции. После этого сплошной
контроль прекращается, и переходят на выборочный (штучная продукция).
Решение о соответствии или несоответствии качества продукции установленным
требованиям рекомендуется принимать по каждой контролируемой партии отдельно.
По результатам входного контроля составляют заключение о соответствии продукции
установленным требованиям и заполняют Журнал учета результатов входного контроля.
При соответствии продукции установленным требованиям звено входного контроля принимает
решение о передаче ее в производство.
При выявлении в процессе входного контроля несоответствия установленным требованиям
продукцию бракуют и возвращают поставщику с предъявлением рекламации. На бракованную
продукцию составляются акты по форме: Р 50-601-40-93.
Входной контроль проводится в два этапа:
- На первом этапе осуществляется внешний осмотр продукции, её комплектность, упаковку,
маркировку и наличие сопроводительных документов, в том числе и её комплектность. По
результатам первого этапа составляется Акт отбора выборок или проб по форме: Р 50-601-4093, Приложение 2.
- На втором этапе производится проверка качественных характеристик продукции.
Входной контроль сопроводительной документации включает:
- Номер по порядку;
- Наименование сопроводительного документа о качестве;
- Содержание сопроводительного документа.
Сертификат качества, паспорт на продукцию, содержит:
- наименование предприятия-изготовителя и его адрес;
- номер и дату выдачи документа;
- наименование и адрес потребителя;
- номер партии и количество материала;
- номера вагонов и номера накладных;
- наименование материала;
- дата изготовления;
- наличие клейма ОТК завода-изготовителя.
Визуальный контроль качества поступивших материалов включает:
- номер по порядку;
- что контролируется;
- результаты внешнего осмотра;
- наличие маркировки её соответствие сертификатам;
- наличие механических повреждений.
Инструментальный контроль качества поступивших материалов:
- наименование отклонения геометрического параметра;
- наименование геометрического параметра;
- предельные отклонения.
2.3. ПРОЦЕДУРА ВХОДНОГО КОНТРОЛЯ
Входной контроль проводят по месту получения МТР от Заказчика на площадках
складирования МТР на объекте.
При получении МТР поставки Заказчика и Подрядчика на площадках складирования, входной
контроль проводится комиссионно.
В состав комиссии по входному контролю включают:
Лист
ТК №01
Изм. Кол.уч Лист №док.
Подп.
6
Дата
Копировал:
Формат А4
Инв. № подл.
Подп. И дата
Инв. № подл.
1. Представитель строительной организации;
2. Представитель службы строительного контроля подрядчика;
3. Представитель службы строительного контроля застройщика или технического заказчика;
4. Представитель застройщика или технического заказчика.
Комиссия, при необходимости решения отдельных вопросов привлекает к работе
представителей других организаций и независимых экспертов.
Основными задачами входного контроля являются:
- проверка наличия сопроводительной документации на продукцию, удостоверяющую качество
и комплектность продукции;
- контроль соответствия качества и комплектности продукции требованиям конструкторской
и нормативно-технической документации и применения ее в соответствии с протоколами
разрешения;
- контроль соблюдения правил и сроков хранения продукции поставщиков.
Входной контроль необходимо проводить в специально отведенной зоне входного контроля,
оборудованной необходимыми средствами контроля, испытаний и оргтехники, отвечающей
требованиям безопасности труда.
Рабочие места и сотрудники службы контроля качества, осуществляющие входной контроль,
должны быть аттестованы в установленном порядке.
Средства измерений и испытательное оборудование, используемое при входном контроле,
выбирают в соответствии с требованиями НТД на контролируемую продукцию. В случае если
метрологические средства и методы входного контроля отличаются от указанных в НТД, то
Подрядчик согласовывает технические характеристики используемых измерительных средств и
методы контроля с Поставщиком или Представителем Заказчика.
К входному контролю допускается продукция ОТК завода-изготовителя, поступившая с
сопроводительной документацией, оформленной в установленном порядке.
При проведении входного контроля необходимо:
- проверить сопроводительные документы, удостоверяющие качество продукции, и
зарегистрировать продукцию в журналах учета входного контроля материалов;
- проверить комплектность, упаковку, маркировку, внешний вид.
Входной контроль выполняется в два этапа:
- I этап – визуальный контроль – проводится службой входного контроля качества
подрядчика;
- II этап – измерительный – проводится службой контроля качества Подрядчика и
Технадзором Заказчика с использованием инструментального контроля.
Визуальный контроль труб проводят с целью выявления дефектов, недопустимость которых
регламентируется действующей нормативной документацией, а также с целью подтверждения
наличия и правильности маркировки.
Измерительный контроль поступивших материалов и изделий проводят с целью проверки их
геометрических размеров и определения размеров поверхностных дефектов, выявленных при
визуальном контроле.
Визуальный и измерительный контроль на стадии входного контроля материалов выполняют
в соответствии с инструкцией входного контроля, разработанной организацией, выполняющей
входной контроль, где должны быть указаны объекты контроля, виды и объемы контроля, способы
контроля, включая схемы выполнения замеров контролируемых параметров, нормативные
показатели допустимых отклонений.
При визуальном и измерительном контроле применяют:
- лупы, в т. ч. измерительные;
- линейки измерительные металлические;
- угольники поверочные 90о слесарные;
- штангенциркули;
- щупы;
Лист
ТК №01
Изм. Кол.уч Лист №док.
Подп.
7
Дата
Копировал:
Формат А4
- штриховые меры длины (стальные измерительные линейки, рулетки).
Допускается применение других средств визуального и измерительного контроля при условии
наличия соответствующих инструкций, методик их применения.
Для измерения формы и размеров кромок, зазоров, собранных под сварку деталей, а также
размеров выполненных сварных соединений разрешается применять шаблоны различных типов.
Толщиномеры (ультразвуковые, вихретоковые и пр.) относятся к средствам соответствующего
вида контроля (ультразвукового, вихретокового и пр.), и использующие их специалисты должны
быть аттестованы на право выполнения соответствующего вида контроля.
Визуальный и измерительный контроль рекомендуется выполнять на специально выделенных
стационарных площадках, которые должны быть хорошо освещены и оборудованы стендами и
другими средствами, обеспечивающими удобство выполнения работ.
Освещенность контролируемых поверхностей должна быть достаточной для надежного
выявления дефектов, но не менее 500 Лк.
2.4. ОФОРМЛЕНИЕ РЕЗУЛЬТАТОВ ВХОДНОГО КОНТРОЛЯ
По результатам входного контроля составляют заключение о соответствии продукции
установленным требованиям и заполняют в журнал входного контроля качества строительных
конструкций, изделий и материалов (по согласованию с Заказчиком).
При соответствии продукции установленным требованиям подразделение входного контроля
принимает решение о передаче ее в строительство.
При выявлении в процессе входного контроля несоответствия установленным требованиям
продукцию бракуют и возвращают Поставщику с предъявлением рекламации.
По результатам входного контроля служба контроля качества Подрядчика в необходимых
случаях информирует о несоответствии продукции установленным требованиям Представителя
Заказчика для принятия мер в соответствии с возложенными на них функциями.
3. ТРЕБОВАНИЯ К КАЧЕСТВУ И ПРИЕМКЕ КОНСТРУКЦИЙ, ИЗДЕЛИЙ И МАТЕРИАЛОВ
Типы рекомендуемых приборов и инструментов, применяемых при входном контроле
конструкций, изделий и материалов, представлены в таблице 3.1.
Инв. № подл.
Подп. И дата
Инв. № подл.
Перечень рекомендуемых приборов и инструментов для визуального
и измерительного контроля
Тип прибора, инструмента
Штангенциркуль для измерений наружных и внутренних размеров ОК
Лупа измерительная L11. Кратность 10х, длина шкалы, 15 мм, цена деления 0.1
мм
Лупа х3 со светодиодной подсветкой для контроля в условиях недостаточной
освещенности.
Лупа ЛПП 7х для осмотра мелких деталей контролируемой поверхности
Набор щупов №4 для контроля зазоров между поверхностями. КТ II, диапазон
толщин 0,1-1,0 мм
Набор радиусов №1 для определения радиуса выпуклых и вогнутых
поверхностей. Диапазон 1-6 мм
Набор радиусов №3 для определения радиуса выпуклых и вогнутых
поверхностей. Диапазон 7-25 мм
Рулетка измерительная 5м для измерения линейных размеров
Линейка измерительная 30 мм для измерения линейных размеров
Угольник поверочный ШП 160х100 для разметки прямых углов ОК. Размер
100х160, II класс точности.
Фонарик карманный. Мощность 0,5 Вт, батарейка АА 1шт. в комплекте
Таблица 3.1
Марка
ЩЦ-1-125-0.1
Лист
ТК №01
Изм. Кол.уч Лист №док.
Подп.
8
Дата
Копировал:
Формат А4
Маркер по металлу для промышленной маркировки. Ширина 12 мм, длина 95 мм.
Мел термостойкий для маркировки ОК до 2000°C. Длина мелка 100 мм, сечение
10 мм.
Зеркало телескопическое с ручкой для визуального осмотра труднодоступных
мест.
Батарейки
Сумка набора ВИК
Комплект документов (паспорта, свидетельство о поверке (калибровке))
Примечание: допускается применение других средств контроля при условии соответствия
диапазонов измеряемых параметров и точности измерений требованиям НД.
Операционный контроль качества технологического процесса
Таблица 3.2
Наименование
технологических
процессов и
операций
Входной контроль
лотковой продукции
Входной контроль
кабельной продукции
Входной контроль
приборов КИПиА и
оборудования АСУТП
Контролируемый параметр процесса (операции)
Допускаемые значения
параметра
Способ контроля,
применяемые
приборы
(инструмент)
Поступающие в монтаж кабельные конструкции
должны соответствовать документации, быть
оцинкованы, не иметь механических
повреждений и перекосов.
В соответствии с
рабочей документацией
и сопроводительной
документацией завода
изготовителя
ВИК
В соответствии с
рабочей документацией
и сопроводительной
документацией завода
изготовителя
ВИК,
лабораторные
испытания
В соответствии с
рабочей документацией
и сопроводительной
документацией завода
изготовителя
ВИК
Поступающая в монтаж кабельная продукция
должна соответствовать документации, концы
кабеля должны быть загерметизорованы и
иметь герметизирующие капы, проверерена
целостность изоляции кабеля, проведены
испытания сопротивления изоляции
Поступающие в монтаж приборы КИПиА и
оборудование АСУТП должны соответствовать
документации, проверена целостность и
соблюдение условий хранения упаковки,
целостность и комплектность оборудования, а
также комплектность сопроводительной
документации
Инв. № подл.
Подп. И дата
Инв. № подл.
4. ТРЕБОВАНИЯ ПО ОХРАНЕ ТРУДА И ПРОТИВОПОЖАРНОЙ ПОДГОТОВКЕ РАБОТНИКОВ
Перед допуском к проведению контроля все лица, участвующие в его выполнении, должны
пройти соответствующий инструктаж по технике безопасности с регистрацией в специальном
журнале.
Инструктаж следует проводить периодически в сроки, установленные приказом по
организации.
При работе с измерительными приборами и инструментами, требующими соблюдения заводских
инструкций строго соблюдать указания по безопасному производству работ.
К работе с лазерными приборами допускаются специально подготовленные лица, прошедшие
соответствующий инструктаж по технике безопасности.
При работе с лазерными приборами:
- запрещается смотреть в створ лазерного луча или его плоскости;
- категорически запрещается вскрытие лазерного прибора и его блока питания, находящихся
во включенном состоянии.
Правила обращения со штангенинструментами:
- при измерении деталей не допускать сильного зажима, так как может возникнуть перекос
движка и показания будут неверными;
- не допускать ослабления посадки и качки движка на штанге: это приводит к перекосу
ножек и к ошибкам измерения;
Лист
ТК №01
Изм. Кол.уч Лист №док.
Подп.
9
Дата
Копировал:
Формат А4
Инв. № подл.
Инв. № подл.
Подп. И дата
категорически запрещается
применять
штангенинструменты
для
измерения
обрабатываемых заготовок на работающем токарно-винторезном станке;
- регулярно проверять точность штангенинструмента;
- по окончании работы штангенинструменты необходимо тщательно протереть, смазать и
уложить в футляры;
- во время хранения штангенинструментов их измерительные поверхности должны быть
разъединены, а зажимы ослаблены.
Правила обращения с микрометрическими инструментами:
- в процессе измерения барабан трещотки вращают плавно и не слишком быстро, так как
резкая подача винта и сильный зажим измеряемой детали ведут к неправильным показаниям
измерения и преждевременному изнашиванию винта;
- при пользовании микрометрические инструменты кладут на сухую, чистую поверхность;
нельзя измерять микрометрическими инструментами нагретые детали, так как показания при этом
будут неточными; не разрешается измерять микрометрами грубо обработанные и грязные
поверхности деталей;
- по окончании работы инструменты тщательно протирают, смазывают, стопоры ослабляют
и несколько разводят измерительные поверхности;
- хранят микрометрические инструменты в специальных футлярах, в сухих помещениях, при
определенной температуре.
Для защиты от общих производственных загрязнений и механических воздействий
участвующие в его выполнении обязаны использовать предоставляемые работодателями СИЗ:
спецодежду, спецобувь, выдаваемые по нормам в зависимости от профессии, вида выполняемых
работ, погодных условий. Для защиты от падения с высоты электромонтажники должны применять
предохранительный пояс строительный, снабженный гасителем динамического удара, в комплекте
с канатами страховочными или предохранительными устройствами. При нахождении на территории
стройплощадки работники также должны использовать СИЗ: защитные каски, защитные очки.
О каждом несчастном случае пострадавший или очевидец несчастного случая обязан
немедленно сообщить руководителям организации и в Службу Заказчика.
В процессе выполнения работ персонал должен соблюдать правила использования средств
индивидуальной защиты, соблюдать правила личной гигиены, содержать в чистоте рабочее место.
Лица, допустившие невыполнение или нарушение инструкции по охране труда, привлекаются
к дисциплинарной ответственности в соответствии с правилами внутреннего трудового распорядка
и, при необходимости, подвергаются внеочередной проверке знаний норм и правил охраны труда.
Пожарная безопасность на строительной площадке и местах производства работ должна
обеспечиваться в соответствии с Федеральным законом от 22.07.2008г. № 123-ФЗ «Технический
регламент о требованиях пожарной безопасности», постановлением Правительства от 16.09.2020г.
№1479 «Об утверждении Правил противопожарного режима в РФ».
Разведение костров, сжигание мусора на территории строительной площадки запрещено.
Работники должны знать тактико-технические характеристики первичных средств
пожаротушения и уметь пользоваться первичными средствами пожаротушения.
Лист
ТК №01
Изм. Кол.уч Лист №док.
Подп.
10
Дата
Копировал:
Формат А4
ЛИСТ ОЗНАКОМЛЕНИЯ С ТЕХНОЛОГИЧЕСКОЙ КАРТОЙ №01
№
1
Должность, Ф.И.О.
Начальник участка Михеев Сергей Дмитриевич
2
Начальник участка Сунгатуллин Ильдар Ринатович
3
Старший инженер Мамиров Хамид Хабибжанович
4
Старший инженер Павлов Евгений Владимирович
5
Старший инженер Ушаков Александр Васильевич
6
Старший инженер Башаров Алмаз Фаннурович
7
Старший инженер Кошевой Олег Юрьевич
Подпись
9
Электромонтажник 1 категории Гусев Александр
Александрович
Электромонтажник 1 категории Пестов Денис Александрович
10
Инженер 1 категории Салахиев Ильнур Ильсурович
11
Главный специалист Яруллов Ильшат Шавкатович
8
Дата
12
13
14
15
16
17
18
19
20
21
22
23
24
Инв. № подл.
Подп. И дата
Инв. № подл.
25
Лист
ТК №01
Изм. Кол.уч Лист №док.
Подп.
11
Дата
Копировал:
Формат А4
